Standardwerk Richtwerte im Hochbau (Vorbestellung)
Standardwerk Richtwerte im Hochbau (Vorbestellung)
Verfügbarkeit für Abholungen konnte nicht geladen werden
Hrsg.: Zeittechnik-Verlag GmbH, 1. Neuauflage 2026, DIN A4, gebunden, Hardcover 306 Seiten, mit zahlreichen Tabellen und 48 Abbildungen
ISBN 978-3-939216-40-7
Vorbestellung
Lieferung im Januar 2026
Effiziente Bauplanung mit Richtwerten
Das Standardwerk bietet eine umfassende Sammlung von Arbeitszeit-Richtwerten für Ihre Hochbauprojekte.
Teilen

Beschreibung
Effiziente Bauplanung mit Richtwerten
Das Standardwerk bietet eine umfassende Sammlung von Arbeitszeit-Richtwerten für Hochbauprojekte.
• Praxisnahe Richtwerte: Arbeitszeit-Richtwerte für Bauleistungen sind von den Tarifvertragsparteien anerkannte Standardzeiten, für bestimmte Arbeiten oder Gewerke.
• Für Bauleiter, Planer und Kalkulatoren zur realistischen Einschätzung von Arbeitsaufwand und Angebotserstellung.
• Vielfältige Gewerke: Enthält Werte für Rohbau, Schalungs-, Bewehrungs- und Gerüstbauarbeiten.
• Methodisch ermittelt: Zeitaufnahmen auf bundesweiten Baustellen, Mittelwerte unter typischen Bedingungen.
• Anpassungsfähig: Richtwerte können als Grundlage verwendet werden und müssen an spezifische Projektbedingungen angepasst werden.
Diese Informationen unterstützen Sie dabei, Bauprojekte effizient zu planen, zu kalkulieren und Ressourcen optimal einzusetzen.
Inhalt Standardwerk:
- Erdarbeiten

- Schalarbeiten konventionelle Schalung (mit loser Schalhaut)
- Großflächen-Wandschalung, Tragkonstruktion Stahl-Holz, Holz-Holz
- Rahmenschalung Wände

- Systemschalung Decken
- Bewehrungsarbeiten
- Betonarbeiten

- Mauerarbeiten mit großformatigen Steinen (6 DF und größer)
- Mauerarbeiten mit kleinformatigen Steinen ( NF bis 5 DF)

- Gerüstbau, Fassadengerüste

Muster

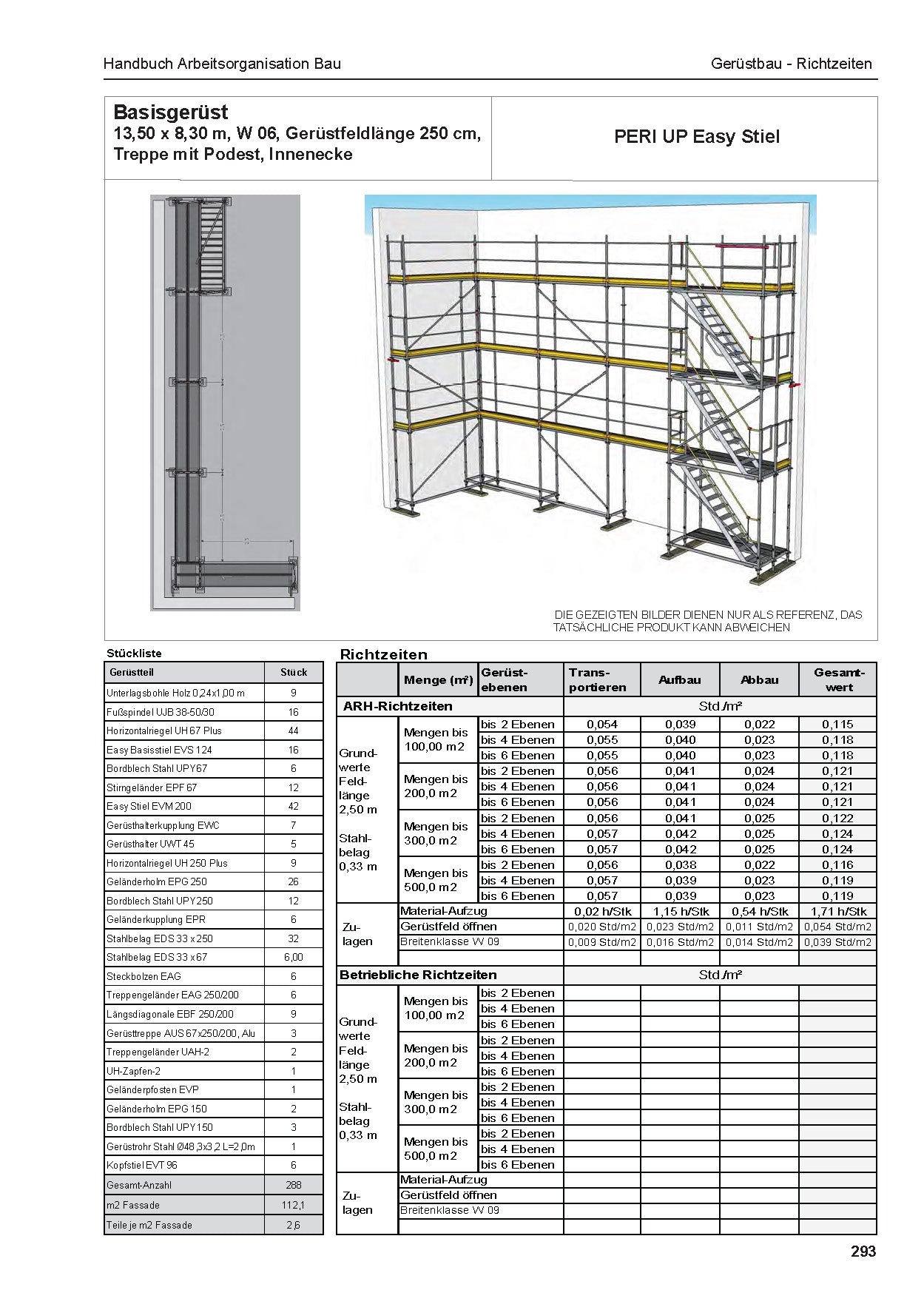

Gerüstbau-Systeme und Richtzeiten
• Enthält Richtzeiten für verschiedene Fassadengerüstsysteme (Layher Blitz, AGS Allround, MJ Optima, PERI Easy, ALTRAD plettac assco).
• Beispielwerte (bis 4 Ebenen, Layher Blitz 70 MSG):
o Transport: 0,040 Std./m²
o Aufbau: 0,031 Std./m²
o Abbau: 0,018 Std./m²
• Richtzeiten basieren auf einer Soll-Arbeitsgruppe und sind für Mengen bis 500 m² differenziert.
• Zulagen für Materialaufzug, Gerüstfeld-Öffnung und Breitenklasse W 09 beachten.
